Halle Lieferzeit: Wie lange dauert die Planung, Produktion und Montage?

Die Frage nach der Lieferzeit der Halle gehört zu den ersten Themen, die Bauherren bei einem neuen Projekt ansprechen. Verständlicherweise möchten Unternehmen wissen, wann eine neue Produktionshalle, Lagerhalle oder Logistikhalle genutzt werden kann. Gleichzeitig entsteht häufig der Eindruck, dass sich der gesamte Projektablauf auf die Produktion und Montage der Halle beschränkt.

In der Praxis beginnt ein Hallenprojekt jedoch lange vor der Fertigung der ersten Stahlbauteile. Bevor die Produktion starten kann, müssen Anforderungen definiert, technische Lösungen entwickelt, statische Berechnungen erstellt und je nach Standort die notwendigen Bewilligungen eingeholt werden. Erst wenn diese Grundlagen geschaffen sind, kann die Umsetzung planmässig erfolgen.

Wer die Lieferzeit einer Halle realistisch beurteilen möchte, sollte deshalb den gesamten Projektablauf betrachten. Genau dieser entscheidet darüber, wann eine Halle tatsächlich betriebsbereit ist.

Jedes Hallenbauprojekt ist individuell. Wenn Sie bereits ein konkretes Bauvorhaben planen, senden Sie uns Ihre Anfrage. Gemeinsam erstellen wir einen realistischen Zeitplan für Ihr Projekt.

Die Lieferzeit einer Stahlhalle ist nur ein Teil der gesamten Projektdauer

Viele Bauherren verwenden die Begriffe Lieferzeit, Bauzeit und Projektdauer synonym. Tatsächlich beschreiben sie unterschiedliche Abschnitte eines Bauprojekts.

Die Lieferzeit einer Stahlhalle umfasst in erster Linie den Zeitraum zwischen der technischen Freigabe des Projekts und der Bereitstellung der Konstruktion für die Montage. Die gesamte Projektdauer beginnt dagegen bereits mit der ersten Anfrage und endet erst mit der Übergabe des fertigen Gebäudes. Bei Schwarzmann startet dieser eingespielte Prozess mit Ihrer Anfrage. Von der ersten Beratung über die technische Planung bis zur Produktion und Montage begleiten wir unsere Kunden Schritt für Schritt und sorgen für einen transparenten Projektablauf.

Dazwischen liegen zahlreiche Arbeitsschritte:

  • Bedarfsanalyse
  • technische Planung
  • statische Berechnungen
  • Baugesuch und Bewilligungsverfahren
  • Produktion der Stahlkonstruktion
  • Vorbereitung der Baustelle
  • Montage
  • Abschlussarbeiten und Übergabe

Gerade bei anspruchsvollen Industrieprojekten nehmen Planung und Koordination häufig mehr Zeit in Anspruch als die eigentliche Montage. Eine realistische Terminplanung berücksichtigt deshalb alle Projektphasen und nicht nur die Fertigung der Halle.

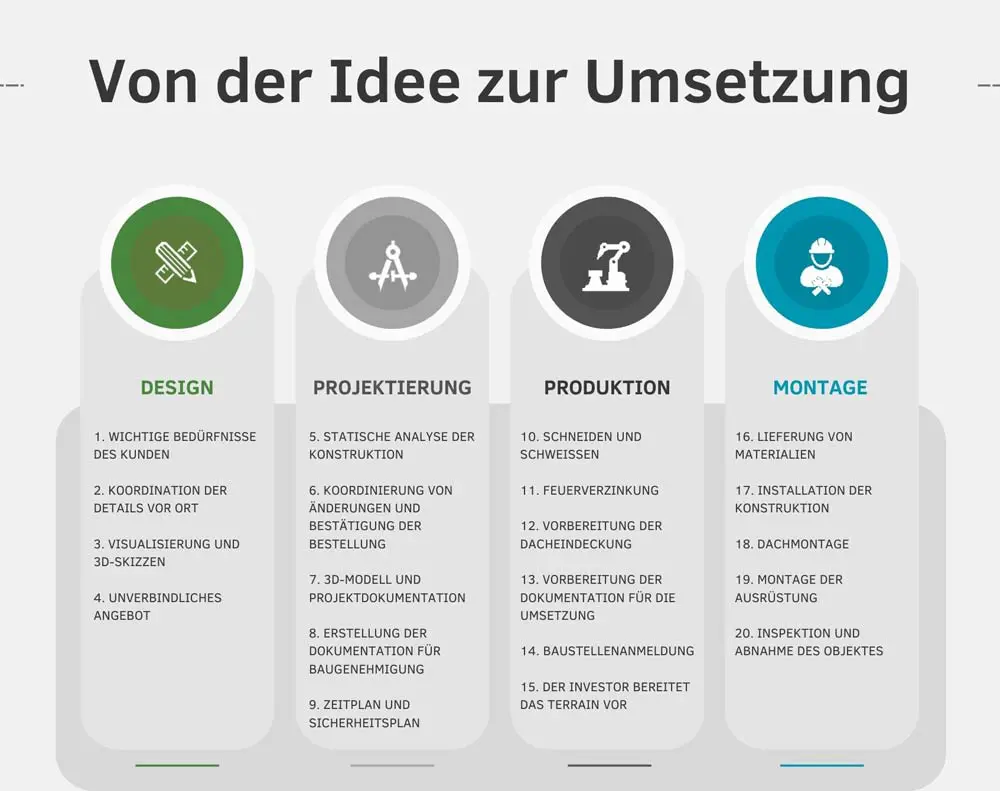

Projektablauf eines Hallenprojekts von der Planung über Produktion bis zur Montage und Übergabe.

Die Lieferzeit umfasst nur einen Teil des gesamten Hallenprojekts – von der Planung bis zur Montage greifen alle Projektphasen ineinander.

Welche Faktoren beeinflussen die Lieferzeit einer Halle?

Auf die Frage “Wie lange dauert der Bau einer Halle?” gibt es keine allgemeingültige Antwort. Jedes Projekt bringt eigene technische, bauliche und organisatorische Anforderungen mit sich.

Zu den wichtigsten Einflussfaktoren zählen:

Grösse und Nutzung der Halle

Eine Lagerhalle stellt andere Anforderungen als eine Produktionshalle mit Kranbahnen, Büroflächen oder speziellen Installationen. Mit zunehmender Komplexität steigen auch die Anforderungen an Planung und Koordination.

Standort und Baugrund

Nicht jeder Bauplatz bietet die gleichen Voraussetzungen. Bodenbeschaffenheit, Erschliessung, Platzverhältnisse oder die Erreichbarkeit der Baustelle können den Projektablauf beeinflussen. Auch regionale Vorgaben spielen eine wichtige Rolle. Darüber hinaus müssen die Fundamente rechtzeitig geplant und erstellt werden, da sie eine wichtige Voraussetzung für den anschliessenden Hallenbau sind.

Schneelasten und Windlasten

In der Schweiz unterscheiden sich die Anforderungen je nach Region erheblich. Gebäude werden entsprechend den geltenden Normen ausgelegt. Diese statischen Vorgaben wirken sich auf Konstruktion, Materialeinsatz und Planung aus.

Individuelle Anforderungen

Viele Hallen werden exakt auf die betrieblichen Abläufe eines Unternehmens abgestimmt. Zusätzliche Tore, Krananlagen, Photovoltaik, Dämmungen oder besondere Fassadensysteme erhöhen den Planungsaufwand und beeinflussen den Zeitplan.

Aus diesen Gründen können zwei Hallen mit ähnlicher Grösse eine völlig unterschiedliche Projektdauer aufweisen. Ein seriöser Anbieter wird deshalb bereits im Erstgespräch zwar einen realistischen Rahmen nennen, jedoch erst nach der technischen Analyse einen verbindlichen Terminplan erstellen.

Da jedes Hallenbauprojekt individuell ist, lässt sich ein verbindlicher Zeitplan erst nach einer technischen Bewertung erstellen. Wenn Sie eine realistische Einschätzung für Ihr Bauvorhaben erhalten möchten, kontaktieren Sie uns. Gemeinsam besprechen wir Ihr Projekt und erstellen eine individuelle Zeitplanung.

Ein erfolgreiches Hallenprojekt beginnt mit einer sorgfältigen Planung

Die eigentliche Projektzeit startet mit der Analyse der Anforderungen. In dieser Phase geht es darum, die spätere Nutzung der Halle genau zu verstehen und daraus eine wirtschaftliche sowie technisch sinnvolle Lösung zu entwickeln.

  • Typische Fragen zu Beginn eines Projekts sind:
  • Welche Nutzung ist vorgesehen?
  • Welche Spannweiten werden benötigt?
  • Welche Höhe ist erforderlich?
  • Ist eine spätere Erweiterung geplant?
  • Welche betrieblichen Abläufe müssen berücksichtigt werden?
  • Welche technischen Installationen sind vorgesehen?

Je präziser diese Punkte definiert werden, desto effizienter verläuft die weitere Planung.

Auf Grundlage dieser Informationen entstehen die ersten Konzepte, technische Zeichnungen und Kostenschätzungen. Gleichzeitig werden statische Anforderungen geprüft und mögliche Besonderheiten des Standorts berücksichtigt.

Eine sorgfältige Projektvorbereitung schafft Planungssicherheit für alle Beteiligten. Änderungen während der Produktion oder auf der Baustelle lassen sich dadurch weitgehend vermeiden. Das reduziert nicht nur Risiken und Zusatzkosten, sondern trägt wesentlich dazu bei, den vereinbarten Terminplan einzuhalten

Planung, Statik und Baubewilligung bilden das Fundament des Projekts

Aus Sicht vieler Bauherren beginnt der eigentliche Hallenbau mit der Produktion der Stahlkonstruktion. Tatsächlich entscheidet jedoch die Planungsphase darüber, wie effizient das gesamte Projekt umgesetzt werden kann.

  • In dieser Phase werden unter anderem:
  • statische Berechnungen erstellt,
  • Konstruktionsdetails ausgearbeitet,
  • Ausführungspläne entwickelt,
  • Fundamente abgestimmt,
  • technische Schnittstellen koordiniert und
  • die Unterlagen für das Baugesuch vorbereitet.

Gerade in der Schweiz nehmen die Bewilligungsverfahren je nach Kanton und Gemeinde unterschiedlich viel Zeit in Anspruch. Deshalb lässt sich der Projektbeginn häufig nicht allein über die Produktionskapazitäten bestimmen.

Eine frühzeitige und vollständige Planung schafft die Grundlage für einen reibungslosen Bauablauf. Erst wenn alle technischen und behördlichen Voraussetzungen erfüllt sind, kann die Produktion der Halle ohne unnötige Unterbrechungen beginnen.

Produktion und Baustellenvorbereitung laufen Hand in Hand

Sobald die Planung abgeschlossen, die Statik freigegeben und alle notwendigen Bewilligungen vorliegen, beginnt die Produktion der Stahlkonstruktion. Moderne Fertigungsprozesse ermöglichen eine hohe Präzision, sodass die einzelnen Bauteile passgenau vorbereitet und termingerecht geliefert werden können.

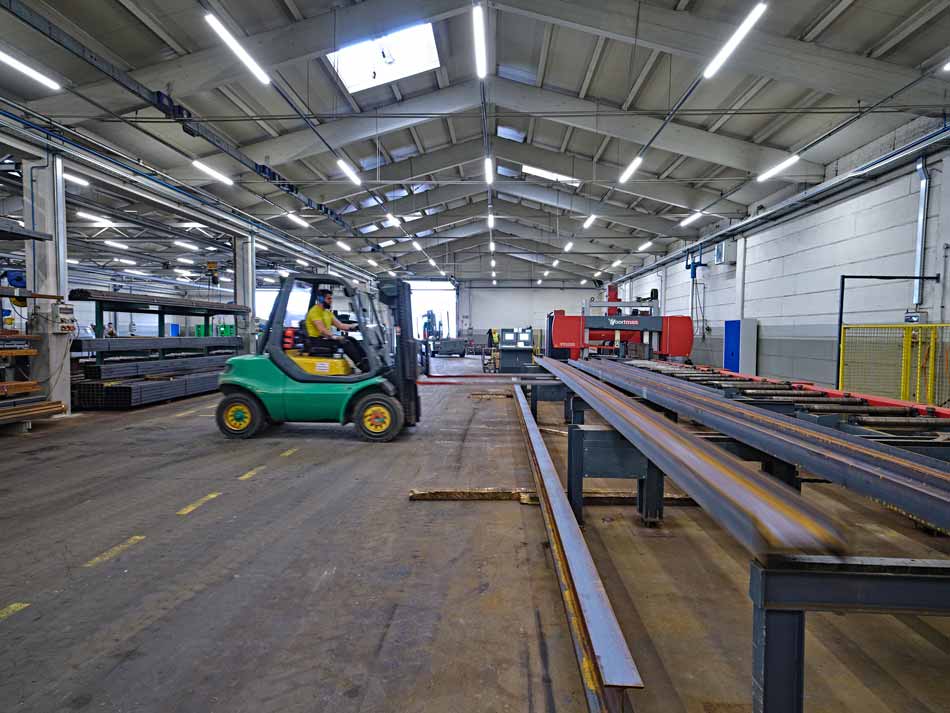

Produktion einer Stahlkonstruktion in der Fertigungshalle von Schwarzmann.

Die Stahlkonstruktion wird im Werk präzise gefertigt und termingerecht für die Montage vorbereitet.

Parallel zur Produktion wird die Baustelle vorbereitet. Diese Abstimmung ist entscheidend für einen reibungslosen Projektablauf.

Zur Baustellenvorbereitung gehören unter anderem:

  • Erdarbeiten
  • Erstellung der Fundamente
  • Werkleitungen und Medienanschlüsse
  • Zufahrten für Schwertransporte
  • Kranstellflächen
  • Vorbereitung der Montageflächen

Gerade diese parallelen Abläufe werden häufig unterschätzt. Ist die Baustelle bei der Anlieferung der Konstruktion noch nicht vorbereitet, kann dies den weiteren Projektverlauf verzögern.

Ein erfahrener Projektpartner koordiniert deshalb alle Beteiligten frühzeitig und stimmt die einzelnen Arbeitsschritte aufeinander ab. So lassen sich unnötige Wartezeiten vermeiden.

Die Montage gehört häufig zu den kürzesten Projektphasen

Viele Bauherren gehen davon aus, dass die Montage den grössten Teil des Projekts einnimmt. Tatsächlich ist sie oft die kürzeste Phase.

Da sämtliche Bauteile bereits im Werk gefertigt werden, erfolgt die Montage auf der Baustelle in klar definierten Arbeitsschritten.

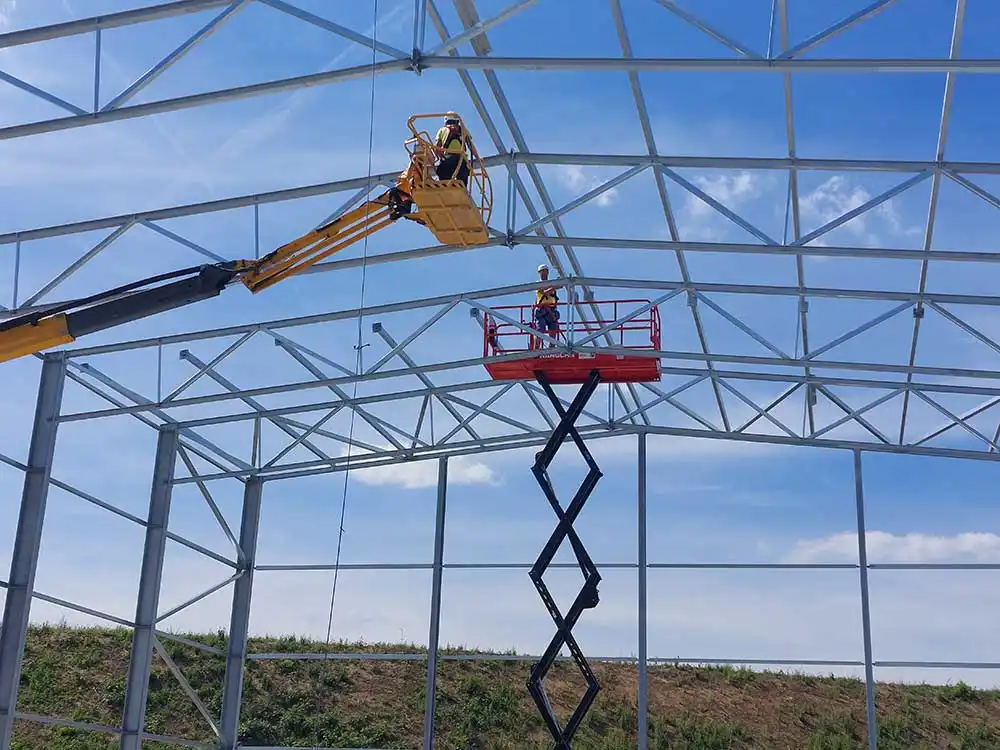

Montage einer Stahlkonstruktion für eine Industriehalle auf der Baustelle.

Die Montage der Stahlkonstruktion erfolgt nach klar definierten Arbeitsschritten und bildet eine der kürzesten Projektphasen.

Der typische Ablauf umfasst:

  1. Anlieferung der Konstruktion
  2. Montage der Haupttragwerke
  3. Einbau der Dach- und Wandkonstruktion
  4. Montage von Toren, Türen und Fassadenelementen
  5. Abschluss- und Kontrollarbeiten

Wie lange die Montage dauert, hängt unter anderem von folgenden Faktoren ab:

  • Grösse der Halle
  • Spannweiten der Konstruktion
  • Komplexität des Gebäudes
  • Witterungsbedingungen
  • Zugänglichkeit der Baustelle
  • Anzahl der Montageteams
  • Individuelle Ausstattungen

Unter günstigen Bedingungen kann die Tragkonstruktion bereits innerhalb weniger Tage errichtet werden. Bei grösseren oder technisch anspruchsvollen Industriehallen verlängert sich die Montage entsprechend.

Beispiel einer typischen Projektzeit

Jedes Hallenprojekt ist individuell. Hallengrösse, Nutzung, Standort, behördliche Verfahren und technische Anforderungen beeinflussen den Projektablauf. Die folgende Übersicht zeigt typische Orientierungswerte für die einzelnen Projektphasoen.

ProjektphaseTypischer Orientierungswert
Erstgespräch und Bedarfsanalyse1–2 Wochen
Konzept und Angebot1–3 Wochen
Detailplanung und Statik3–8 Wochen
Baugesuch und Baubewilligungsverfahren1–6 Monate
Produktion der Stahlkonstruktionca. 6–16 Wochen
Vorbereitung der Baustelle4–10 Wochen (parallel zur Produktion)
Montage der Halle2 Wochen bis 4 Monate
Ausbau, technische Installationen und GebäudeübergabeProjektabhängig



Die Zeitangaben dienen als Orientierung. Je nach Hallentyp, Projektumfang und den Anforderungen an den Innenausbau können sich einzelne Projektphasen verkürzen oder verlängern.

Die Ausbauarbeiten und technischen Installationen werden je nach Projekt häufig durch spezialisierte Fachunternehmen ausgeführt. Deren Ablauf und Ausführungsdauer liegen deshalb nicht vollständig im Einflussbereich von Schwarzmann und richten sich nach der Koordination aller am Bau beteiligten Unternehmen.

Schwarzmann erstellt für jedes Projekt einen individuellen Terminplan und stimmt Planung, Produktion, Baustellenvorbereitung sowie die Montage der Stahlkonstruktion frühzeitig aufeinander ab. Dadurch können die eigenen Projektphasen effizient koordiniert und die Voraussetzungen für einen reibungslosen Bauablauf geschaffen werden.

Was kann ein Hallenprojekt verzögern?

Nicht jede Verzögerung entsteht während der Produktion oder Montage. In der Praxis sind es häufig äussere Einflüsse oder nachträgliche Änderungen, die den Zeitplan beeinflussen.

Zu den häufigsten Ursachen gehören:

  • unvollständige Projektunterlagen
  • Änderungen während der Planungsphase
  • Verzögerungen im Bewilligungsverfahren
  • noch nicht fertiggestellte Fundamente
  • schwierige Bodenverhältnisse
  • ungünstige Witterung
  • verspätete Entscheidungen während des Projekts

Eine frühzeitige Projektkoordination reduziert diese Risiken erheblich und schafft Planungssicherheit für alle Beteiligten.

Wie Bauherren aktiv zur Einhaltung des Terminplans beitragen können

Ein erfolgreiches Hallenprojekt ist immer das Ergebnis einer engen Zusammenarbeit zwischen Bauherrschaft, Planern und ausführenden Unternehmen.

Folgende Punkte helfen dabei, den Projektablauf möglichst effizient zu gestalten:

  • Anforderungen frühzeitig definieren
  • Entscheidungen zeitnah treffen
  • vollständige Unterlagen bereitstellen
  • die Baustelle rechtzeitig vorbereiten
  • genügend Zeit für Bewilligungsverfahren einplanen
  • einen erfahrenen Projektpartner wählen

Je klarer die Rahmenbedingungen zu Beginn definiert sind, desto zuverlässiger kann der gesamte Projektablauf geplant werden.

Jedes Hallenbauprojekt hat seinen eigenen Zeitplan

Die Halle Lieferzeit ist nur ein Baustein eines deutlich umfangreicheren Projekts. Von der ersten Anfrage bis zur fertigen Halle greifen zahlreiche technische, organisatorische und behördliche Prozesse ineinander.

Wer sich ausschliesslich auf die Produktions- oder Montagezeit konzentriert, erhält daher kein vollständiges Bild. Eine realistische Terminplanung berücksichtigt sämtliche Projektphasen und schafft die Grundlage für einen wirtschaftlichen und planbaren Bauablauf.

Mit einer sorgfältigen Planung, einer präzisen Fertigung und einer abgestimmten Montage lassen sich Hallenprojekte effizient und termingerecht realisieren. Genau darin liegt der Mehrwert eines erfahrenen Partners, der den gesamten Prozess begleitet und koordiniert.

Sie planen ein Hallenprojekt?

Ob Produktionshalle, Lagerhalle oder Logistikzentrum – jedes Projekt beginnt mit einer fundierten Analyse der Anforderungen.

Gerne beraten wir Sie persönlich, entwickeln gemeinsam mit Ihnen ein passendes Hallenkonzept und erstellen einen realistischen Terminplan für Ihr Bauvorhaben.

FAQ

  • Wie lange dauert die Lieferzeit einer Halle?

    Die Lieferzeit hängt von der Projektgrösse, der technischen Ausführung, den Bewilligungsverfahren und der Auslastung der Produktion ab. Eine verbindliche Aussage ist erst nach der Projektanalyse möglich.

  • Wie lange dauert ein Hallenprojekt insgesamt?

    Von der ersten Anfrage bis zur Übergabe der Halle kann ein Hallenprojekt je nach Grösse, Komplexität und behördlichen Verfahren mehrere Monate bis über ein Jahr dauern. Planung, Bewilligungsverfahren, Produktion und Montage bilden dabei einen zusammenhängenden Projektablauf.

    Die Ausbauarbeiten sowie technische Installationen werden häufig durch spezialisierte Fachunternehmen ausgeführt. Deren Ausführungsdauer hängt von der Koordination aller am Bau beteiligten Unternehmen ab und liegt deshalb nicht vollständig im Einflussbereich von Schwarzmann.

  • Benötigt jede Halle eine Baubewilligung?

    In den meisten Fällen ja. Welche Unterlagen erforderlich sind, richtet sich nach den Vorgaben der zuständigen Gemeinde und des jeweiligen Kantons.

  • Kann die Projektdauer verkürzt werden?

    Ja. Eine frühzeitige Planung, vollständige Unterlagen und eine termingerechte Vorbereitung der Baustelle tragen wesentlich dazu bei, den Zeitplan einzuhalten.

  • Warum dauert die Planung oft länger als die Montage?

    Während der Planungsphase werden Nutzung, Statik, Konstruktion, Bewilligungen und technische Details abgestimmt. Diese Arbeiten bilden die Grundlage für eine reibungslose und wirtschaftliche Umsetzung des gesamten Projekts.

  • Wann sollte ich mit der Planung einer Halle beginnen?

    Idealerweise mehrere Monate vor dem gewünschten Baubeginn. So bleibt ausreichend Zeit für Planung, Bewilligungsverfahren und Produktion.
